Как подключить временное электроснабжение на участок

Электричество — первая и одна из самых важных коммуникаций, что подводят к участку. Без электроэнергии не то, что жить, но даже построить дом не получится
Как подключить временное электроснабжение на участок
Источник фото primamedia.ru

Разберемся, как подключить временное электроснабжение на участок, сколько это будет стоить, и какие документы необходимы для присоединения к электросетям.

Кому принадлежат линии электропередач

Первое и самое важное для подключения — это наличие самих линий электропередачи в ближайшей округе. У них должен быть собственник, которого вам и нужно будет отыскать. Кстати собственники у линий могут быть разными. Провода могут принадлежать как государству, так и частному лицу.

Также следует учесть, что для подключения участка подходят не все линии электропередачи. Стоит учесть, что частные дома запитывают от сетей 0,4 кВ напрямую, либо от сетей 6-10 кВ через подстанцию.

Определить подходящую линию не сложно. Как правило, это обычный столб, на котором висит единственный черный кабель. А вот найти его собственника уже сложнее.

 Как подключить временное электроснабжение на участокИсточник фото kemerovo.scmet.ru

Начать поиски можно с портала электросетевых услуг Россетей. На этом сайте есть карта центров питания. По ней можно найти ближайший трансформатор, увидеть возможность подключения к нему, и даже подать заявку.

Второй вариант — обратиться в местную администрацию. Нужно подать запрос о принадлежности линий электропередач рядом с вашим участком. Администрация обязана дать ответ в течение ближайших 15 дней.

Карта Свое Жилье

Строите планы на новый дом? С картой Свое Жилье от Россельхозбанка выбирайте 5 категорий каждый месяц и получайте до 15% баллами за совершение покупок в строительных магазинах и у партнеров. Оформите карту в пару кликов и сделайте шаг к дому мечты!

Ознакомиться со всеми условиями можно на сайте Россельхозбанка в разделе «Дебетовые карты»

Подробнее

Если ближайшая подстанция перегружена

Просматривая интерактивную карту, вы можете обнаружить, что все ближайшие к вам подстанции перегружены, и резервов для новых подключений нет. Вообще, эта проблема — не редкость для энергетики, и называется она дефицитом мощности.

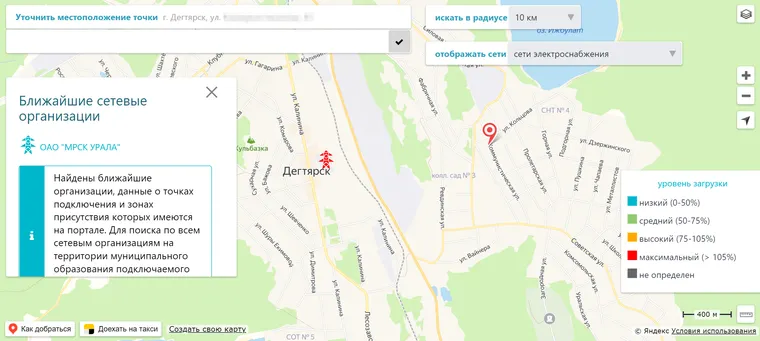

Как подключить временное электроснабжение на участок

Источник фото t-j.ru.

Карта техприсоединения. Система нашла ближайшую подстанцию, которая загружена на 105%


Каждая подстанция рассчитана на определенную нагрузку. И часто, особенно если подстанция старая, работает она на пределе. Но если вы планируете запитать частный дом, а мощность подключения будет не выше 15 кВт, то даже при перегруженной подстанции вам не могут отказать. На вашей стороне закон, а энергетикам нужно будет решить проблему с перегрузом самостоятельно.

Подключение электроснабжения регулирует постановление правительства № 861 от 27.12.2004 года, или «Правила технологического присоединения». В нем прописаны права и обязанности граждан и электросетевых организаций.

Договор и документы для подключения электричества

Список документов для временного технологического присоединения к электрическим сетям почти ничем не отличается от подключения постоянного. Единственная важная деталь — договор. Именно в нем и прописываются сроки подключения.

Кстати, список документов, которые от вас могут потребовать, строго закреплен законом. Только их х и предстоит собирать. А если электрики требуют что-то еще, то можно смело идти в суд.

Вот, собственно, и сами эти документы:

Заявка на технологическое присоединение. Как правило, ее оставляют на сайте энергетиков. Почти у всех компаний на сайте даже выделена отдельная кнопка «Подать заявку на присоединение».

В самой заявке необходимо указать информацию о себе и своем участке. А именно: ФИО, контакты, адрес участка и запрашиваемое напряжение.

План расположения энергопринимающих устройств. Даже для временного подключения потребуется техническое обоснование. В нем нужно указать все, что вы планируете использовать: от электроинструментов, вплоть до тяжелой строительной техники. Также в плане требуется указать точки установки потребителей. Проект должен содержать описание оборудования, распределительного и защитного

План можно заказать у специалистов, а можно нарисовать и от руки. Это совсем не сложно, учитывая, что у документа нет ни единой формы, ни общих к нему требований. Загляните на сайт электросетевой компании. Часто там можно найти рекомендации по составлению плана. Собственно, это и есть все то, чем стоит руководствоваться.

Перечень и мощность энергопринимающих устройств. Электрики хотят знать, что и какой мощности вы планируете запитать. Но, поскольку электроэнергию проводят еще на периоде строительства дома, то в документе можно указать электроинструмент, бетономешалку и сварочный аппарат. Этого будет достаточно.

Копия документа о праве собственности. Для загородного участка достаточно обычной выписки из ЕГРН.

Копия документа, удостоверяющего личность заявителя. Электросеть заключает договор с конкретным лицом, данные которого ей и нужно предоставить. Как правило, это паспорт. Но можно отправить и военный билет, если по каким-то причинам паспорта нет.

В последние несколько лет появилась возможность отправить заявление через госуслуги. К сожалению, список сотрудничающих компаний там еще не столь велик, и свою вы можете там не найти. Однако перечень этот с каждым годом пополняется.

Госуслуги запрашивают все те же документы, что нужны для подключения через сайт организации. После подачи заявки в кабинет пользователя на госуслугах придет ссылка с доступом в личный кабинет на странице сетевой компании. Общаться с электросетевой компанией придется также на ее сайте.

Подробнее обо всех этих документах, их составлении и правилах подачи вы можете прочесть в отдельном материале.

Как подключить временное электроснабжение на участок

Источник фото kasheloff.ru

Требования для подключения

В ответ на вашу заявку энергетики отправят вам список требований. Иными словами —- технических условий для электроснабжения.

Электросетевая компания вправе требовать от вас смонтировать щиток с оборудованными в нем автоматами. Также придется запастись и кабелем, который электрики проведут от вашего щитка к опоре.

Когда все подготовлено, и вы готовы встретить электриков, нужно подать уведомление о выполнении техусловий. Сделать это можно как через личный кабинет на сайте, так и очно в офисе компании.

 Как подключить временное электроснабжение на участок

Источник фото dagestan.er.ru

Стоимость временного подключения к электросетям

Тарифы на временное подключение для физических лиц примерно схожи с подключением постоянным. Не так давно стоимость подключения была символической — 550 рублей за 15 кВт. Но правила изменились в 2022 году. С тех пор появились две ставки:

Льготная. По ней к электричеству подключат за 1114 рублей. На эту ставку могут претендовать малоимущие или многодетные семьи, инвалиды, участники ВОВ и ветераны боевых действий, а также ликвидаторы чернобыльской аварии.

Обычная ставка. По ней подключают всех, кто не имеет льгот. За услугу обычно берут от 5000 рублей за 1 кВт. Цена может быть и больше. Все зависит от вашего региона.

Стоимость подключения сравнивают с платой, рассчитанной по стандартизированным тарифным ставкам. Это своего рода эталон стоимости подключения, который выводят специалисты. Для заключения договора выбирают наименьшую цену.

Исключения тоже бывают, но не в вашу пользу.  Вы можете не попасть ни под один из этих тарифов, если:

  • Расстояние от границ участка до электросети составляет более 300 м в городах и поселках городского типа и более 500 м в сельской местности. В этих случаях сетевики делают индивидуальный расчет подключения, который зависит от множества факторов.
  • Права владения или пользования земельным участком предоставлены на срок не более года.
  • Хозяин дома за последние три года уже пользовался правом льготного подключения.

 Где может подешеветь электричество? Читайте в статье по этой ссылке.

 При оплате подключения стоит также учитывать и расходы на выполнение своей части технических условий. Например, монтаж щитка будет стоить около 5000 рублей.

Также потребуется СИП-кабель, чтобы проложить воздушную линию, — еще около 1500 ₽ за 10 м. А обустроить на участке контур заземления — еще не менее 20 тысяч рублей.

 Вот, собственно, все требования, которые нужны для временного подключения. А что будет за неуплату электроэнергии — читайте в следующей статье по этой ссылке.


Читайте также:

Какие бывают фундаменты для строительства частного дома

Какой фундамент самый надежный для строительства дома: разбираемся в видах

Как выровнять землю на участке

Можно ли сажать баклажаны рядом с огурцами?

Зонирование участка: где лучше расположить зоны отдыха, сад и огород
